国土交通省 北海道開発局が整備を進める国道237号のバイパス区間「富良野北道路」が開通間近の段階に入っている。報道によれば、2026年3月末時点での事業進捗率は約86%、用地取得率は100%に達している。旭川市を起点とする広域道路網の一部をなす同道路は、富良野地域の交通混雑緩和と物流利便性の向上を目的としており、完成すれば旭川方面にも影響を与えると見込まれる。
工事の概要と現在の状況

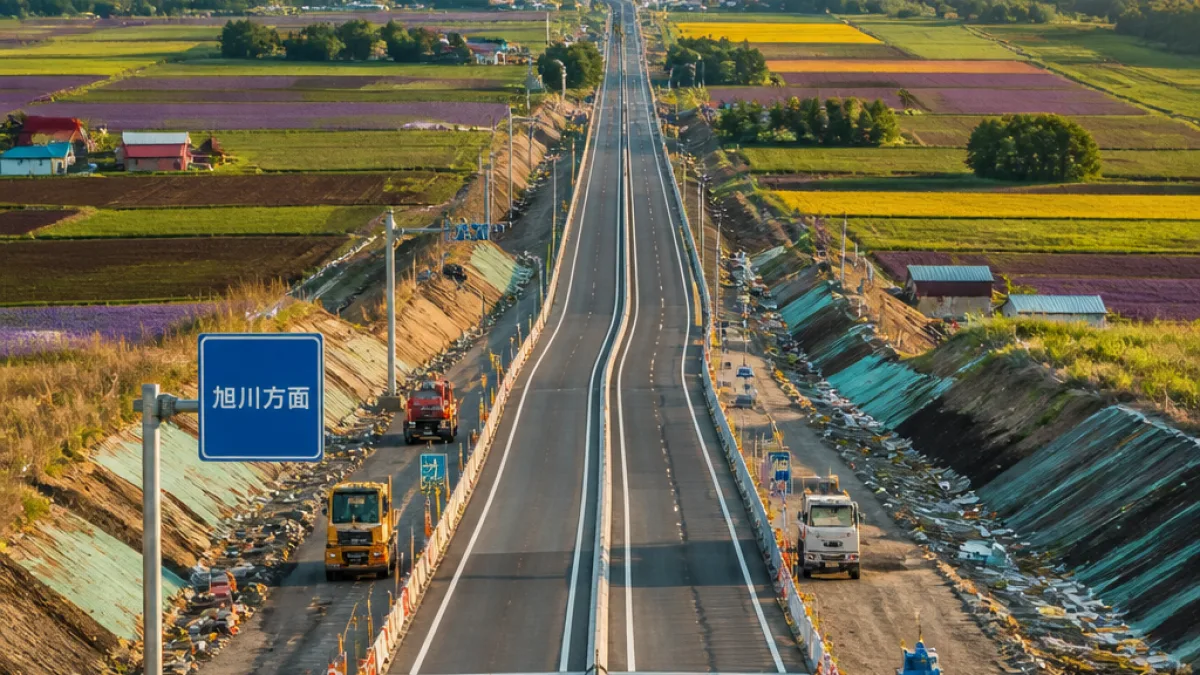

報道では「富良野北道路」の延長に関する表記が一部で異なり、冒頭では延長5.7kmとされる一方で本文中には延長5.3kmとの記述も見られる。いずれにせよ富良野市の北側、中富良野町から北の峰IC(富良野市字学田三区)にかけての区間を自動車専用道路として整備する計画で、道路幅は13.5m・2車線となる。事業化は2008年、工事着手は2010年で、現在は切土工や地盤改良などの施工が進行中だ。
なぜ必要か——渋滞と産業への影響
現行の国道237号は富良野市中心部で観光シーズンに深刻な渋滞が発生してきた。報道によれば、観光期には最長で1km超の渋滞が発生し、旅行速度が20km/h未満にまで低下した事例が確認されている。富良野・美瑛地域では農業も盛んで、農産物出荷のピークと観光シーズンが重なることから、道路混雑は観光・物流・地域住民の日常生活に広く影響してきた。
こうした背景から、富良野北道路と既に開通済みの富良野道路(延長8.3km、2018年開通)を一体として活用することで、通過交通をバイパス側に誘導し市街地の混雑を緩和する狙いがある。物流面では、混雑による輸送遅延の減少が期待され、農産品の出荷効率向上が見込まれる。
- 報道時点での進捗率:約86%(2026年3月末)
- 用地取得率:100%
- 道路規格:幅13.5m、2車線(自動車専用道路)
旭川への影響と広域ネットワーク
富良野道路と富良野北道路は、旭川を起点とする高規格道路「旭川十勝道路」の一部を構成する。旭川十勝道路は報道で約120kmとされ、全線開通までは時間を要するものの、想定ルート上には旭川空港や北海道縦貫道の本線、鉄道や周辺道との接続点が位置する。これにより、将来的には地域間の連絡機能が強化され、観光振興や物流面で旭川を含む広域的な効果が期待される。
ただし報道は、富良野北道路から旭川方面の多くの区間はまだ調査中であり、富良野道路の南側、占冠(しむかっぷ)村に至る部分も調査段階にあると伝えている。全線での直結までは時間がかかる見込みだ。
住民と事業者にとっての実利
住民にとって当面の利点は市街地渋滞の緩和による通勤・買物の利便性向上、救急・公共交通の遅延軽減などが想定される。農業や観光に従事する事業者にとっては、ピーク時の流通遅延が減ることによる出荷安定化と輸送コストの抑制が期待される。
一方で、建設中の工事に伴う交通規制や騒音、工事車両の往来による影響が一定期間続くこと、また全線直結まで時間がかかる点は地域利用者が念頭に置くべき課題だ。
国土交通省 北海道開発局の公表資料を基に報道が伝える。富良野北道路と富良野道路を含む旭川十勝道路の整備は段階的に進む見込みである。
今後の見通しと住民向けの実用情報
現時点で公表されている開通予定日の明示は報道にない。工事は切土や地盤改良工程が中心で、今後は舗装や橋梁など最終仕上げの工程が進むと見られる。住民は以下の点に注意しておくとよい。
- 工事に伴う一時的な交通規制や代替路の案内に留意すること。市町村の広報や国交省の発表を確認する。
- 観光シーズンの混雑時間帯を避けた移動や、物流事業者は輸送計画の見直しを行うことが有効。
- 農産物出荷業者は、混雑緩和後の新しい物流経路の活用に向けた準備(時間帯や荷受け拠点の調整)を検討すること。
富良野北道路の開通は、富良野・美瑛地域の観光と農業、さらには旭川を含む広域交通網にとって重要な節目になりうる。ただし、現段階では一部区間の整備にとどまり、全面的なネットワーク強化には引き続き時間を要する見込みだ。工事の進捗や具体的な開通日時については、国土交通省 北海道開発局および関係自治体の今後の発表を確認する必要がある。
