骨格道路の完成に向け設計段階が進展
大阪府は2026年9月4日、主要地方道・茨木摂津線(茨木箕面丘陵線)に関する道路詳細設計業務を公告しました。公告の対象は建設中の(仮称)佐保橋梁を中心とした区間のうち、橋梁前後を合わせた延長3.0kmです。今回の公告により、彩都地域の東西を接続する幹線道路の整備が、設計段階で具体化することになります。
対象区間は東側の府道茨木亀岡線付近から佐保橋梁手前までの1.7kmと、佐保橋梁から岩阪2号橋までの1.3kmを一体的に設計するもので、交差点の詳細設計は4カ所が含まれます。履行期限は2027年9月29日と定められています。
なぜこの道路が重要か
茨木箕面丘陵線は都市計画上、彩都あさぎ(彩都西駅側)から彩都はなだ(二丁目)までを結ぶ延長約4.14km、4車線の幹線道路として位置づけられており、今回の公告区間はその中核部分に当たります。西側には既存の住宅・商業エリアが広がり、東側では現在大規模な造成が進む東部C区域に産業・物流施設の立地が進んでいます。
この道路は単なる地域内の連絡道路ではなく、既存市街地・造成地・産業拠点を一貫してつなぐ「骨格道路」として機能する点が最大の特徴です。東部C区域の造成完了が予定される2027年春ごろを見据え、造成・橋梁・道路改良を同期させることで、土地利用の転換(住宅中心から物流・産業中心への変化)に対応する都市基盤整備が進められています。
佐保橋梁の位置付けと費用面

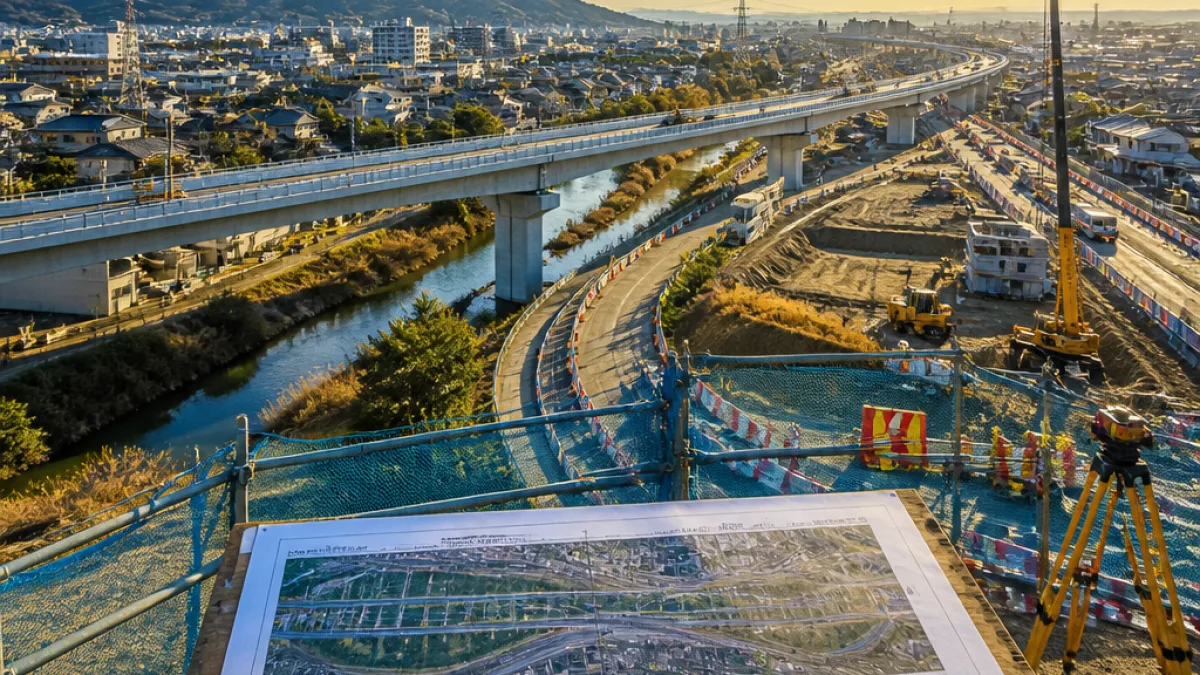

佐保橋梁は中部地区と造成中の東部地区を直接つなぐ主要構造物で、橋長は404m、幅員は25.68m、車道は4車線、両側に自転車道・歩道が設けられる計画です。上部工の工期は2029年5月31日までとされ、茨木市は茨木箕面丘陵線の4車線化工事全体について2029年春の完了予定と説明しています。
当初の事業費見積もりから資材や労務費の上昇などを背景に、佐保橋梁の総事業費は約146.3億円に増加しました(当初は約77億円)。大阪府は費用便益比(B/C)を4.62と算定し、事業継続を決定しています。公共投資としての採算性が評価されている一方で、増加した工費は今後の予算執行や周辺整備の進行に影響を与える可能性があります。
地域交通・物流への影響
彩都東部の産業集積が進む「彩都はなだ」側では、すでにユニクロ西日本のEC物流拠点など大型施設が立地しており、今回の幹線整備はこれらの施設と既存市街地を結ぶ重要な連絡網を形成します。府は佐保橋梁の整備効果の一つとして、新名神高速道路・茨木千提寺ICへのアクセス性向上を挙げています。直接高速道路に接続する道路ではないものの、周辺道路網を通じた接続強化により広域物流の利便性が高まる見込みです。
また、今回の事業は周辺の土地区画整理と一体化して進められており、国道171号から府道茨木亀岡線に至るまでの「ミッシングリンク」を解消する狙いがあります。これは通勤・通学の動線改善だけでなく、トラック等の物流車両による迂回の削減や地域の幹線道路への負担軽減につながると想定されます。
- 対象延長:3.0km(1.7km+1.3km)
- 交差点詳細設計:4カ所
- 履行期限:2027年9月29日
住民や事業者が知っておくべき点
今回の公告は設計業務の発注に関するものであり、実際の工事着手・通行規制等は別段階での決定を待つ必要があります。住民や周辺事業者が把握しておくべき主な点は次の通りです。
| 項目 | 現状・予定 |
|---|---|
| 整備範囲 | 佐保橋梁前後の延長約3.0kmの詳細設計 |
| 造成完了予定 | 彩都東部C区域:2027年春ごろ |
| 橋梁上部工期限 | 2029年5月31日 |
| 整備効果 | 広域アクセス強化・ミッシングリンク解消・物流拠点支援 |
住民にとっては、道路が完成することで通勤・通学時間の短縮や地域内の回遊性向上が期待されます。企業側では、東西の結節性が高まることで搬入出ルートが安定し、誘致・投資環境としての魅力が向上します。一方で整備工事期間中は、周辺での通行規制や工事騒音、環境負荷の一時的増加が生じるおそれがあり、自治体や施工者による周知・対策が重要です。
今後の見通しと課題
詳細設計が落札・完了すれば、具体的な道路幅員、交差点処理、自転車・歩行者空間の位置付けなどが明確になります。それにより用地取得、工事発注、交通影響の詳細な検討が進むため、住民説明会や関係機関との調整が本格化する見込みです。
課題としては、工費増加分の予算確保、造成と整備の同期、周辺交通への工事影響の軽減策などが挙げられます。また、産業用地への転換が進む中で、沿道の環境保全や防災面の配慮も求められます。大阪府が示す費用便益比は高い数値ですが、実効性あるスケジュール管理と丁寧な住民対応が事業の成否を左右します。
茨木市内の彩都地域は、既に彩都西駅周辺や「彩都はなだ」などで開発が進み、今後は東部C区域の造成完了が追い風になります。今回の詳細設計公告は、地域の長期的な成長戦略に関わる局面であり、今後の入札結果や設計内容、国や府の予算配分の動向を注視する必要があります。
(前田 学・プレスリリースジェーピー大阪府担当)
