経済 秋田市 秋田県

八橋に新スタジアム基本方針合意、供用は2031年8月目標

秋田県と秋田市が八橋運動公園を整備地とする新スタジアムの基本方針で合意。整備費は上限142億円、供用開始は2031年8月を目標とし、負担割合や運営のあり方を明示した。

八橋に新スタジアム基本方針合意、供用は2031年8月目標
©イラスト AI生成 :伊藤 健太/プレスリリースジェーピー

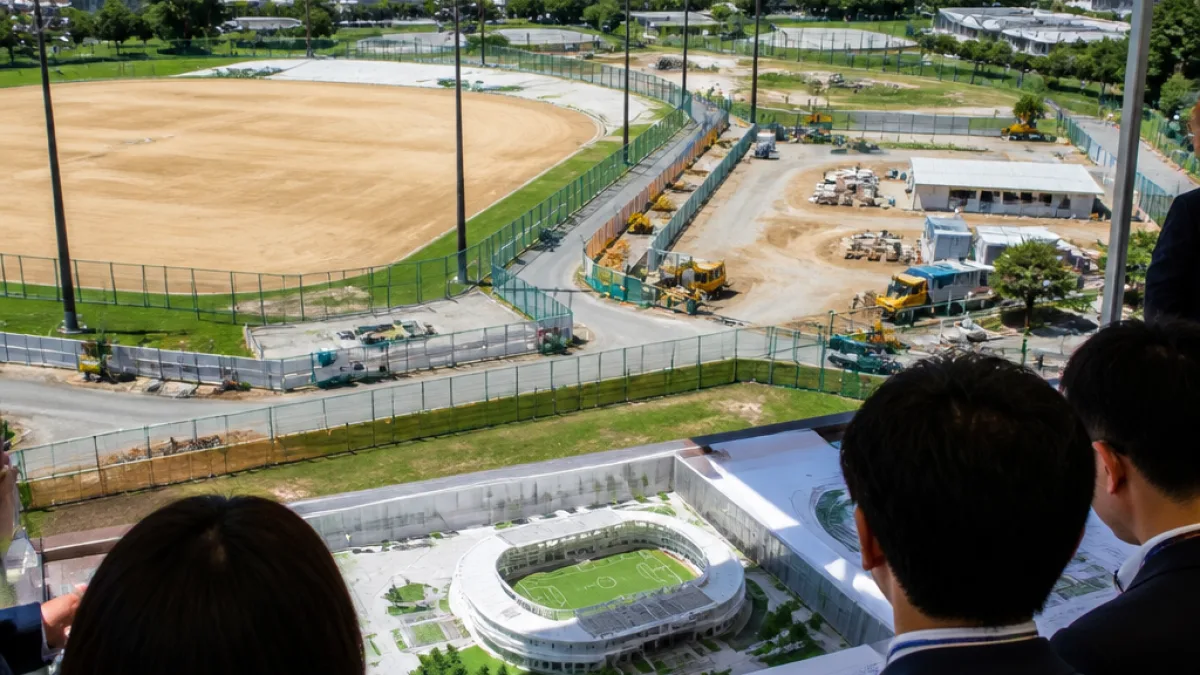

県と市が基本方針合意、整備地は八橋運動公園

秋田県と秋田市は、ブラウブリッツ秋田のホームスタジアム整備に関する基本方針で合意した。整備予定地は秋田市の八橋運動公園(第2球技場、健康広場)で、行政の事務分担や資金負担の基本方針が示された。クラブは合意を受け、地域に開かれた施設を目指す考えを表明している。

主な合意内容

  • 整備費の上限を142億円と設定
  • 収容規模は5,000人〜1万人の範囲で決定
  • 事務処理(契約や交付金申請等)は秋田市が担当
  • 整備費の負担は基本で民間50%、県25%、市25%
  • 運営・維持管理費は原則クラブ負担だが、公益性に応じ県・市の負担も検討

基本方針では事務分担について、契約や国の交付金申請などの実務は秋田市が担う一方、秋田県は必要な人員を派遣すると説明している。事務費等の負担割合については県50%、市50%を基本とすることも明記された。

「新スタジアムはサッカーだけでなく365日みんなが使え誰もが主役になれ、地域のシンボルとなるスタジアムを目指して参ります」

財源と負担の仕組み

整備費は国の交付金等を差し引いた後の負担割合を、民間資金が半分を担う構成とした点が特徴だ。自治体負担は合わせて県25%、市25%とし、ふるさと納税などで集める資金は「民間資金」として扱う方針が示された。これにより自治体の直接負担を軽減しつつ、民間の出資や寄付を設備投資に結び付ける姿勢が鮮明になった。

項目内容(基本方針)
整備費上限142億円
収容規模5,000〜10,000人
負担割合(整備費から国交付金等を除く)民間50% / 秋田県25% / 秋田市25%
事務分担契約・交付金申請等は秋田市が担当、県は人員派遣

地域への影響と課題

まず快適な観戦環境や地域経済の活性化が期待される。試合開催時には来場者の飲食・宿泊・交通需要が増え、周辺商業や観光に波及効果をもたらす可能性が高い。一方で、整備・運営に伴う財政面の負担や維持管理のあり方、周辺の交通対策や騒音など地元住民が懸念する課題も残る。

基本方針は維持管理費について、当面はクラブ負担を基本とするとしつつ、公益性を踏まえて自治体の負担も検討すると記している。実用面では駐車場の配置、アクセスの強化、試合開催日に伴う周辺道路の混雑緩和策が今後の重要な検討事項となる。

スケジュールと今後の手続き

クラブと自治体は本年度中に基本計画を策定する予定で、最終的な設計や資金調達の確保を進める。供用開始の目標は2031年8月に設定されており、計画通り進めば約5年後の稼働を目指す形だ。資金調達では民間からの投資とふるさと納税活用が鍵を握ると見られる。

秋田市や県、クラブは関係団体や県民・市民からの意見聴取を行い、基本計画に反映していくとしている。住民説明会やパブリックコメントの実施時期は、基本計画の策定段階で示される見込みだ。

住民にとっての具体的な注意点

  • 用地周辺では整備工事に伴う騒音や振動、交通規制が発生する可能性がある。
  • 試合やイベント開催時には周辺道路や公共交通に混雑が生じるため、移動計画の確認を推奨。
  • 整備費の一部を賄う寄付やふるさと納税の呼びかけが行われる場合、手続きや使途の説明を確認すること。

秋田県・秋田市とクラブが共同で基本計画を固めるプロセスは、今後の資金面や運営方針、周辺対策を決める重要な局面となる。地域の利便性向上と財政健全性の両立をどう図るかが、計画実現の鍵となるだろう。
