判決受け県は上告せず、工事は続く見通し
奈良県平群町の山中で進む大規模太陽光発電(メガソーラー)開発をめぐり、大阪高等裁判所が林地開発許可の取り消しを命じる判決を出したことを受け、奈良県の山下知事は判決を受け入れ、上告しない方針を表明した。判決は県の審査手続きや用いた降雨データの妥当性に疑義を示したとされ、県側は再上告の法的余地がないことも理由に挙げている。一方で、事業者側は既に上告手続きを取り、事業の継続を掲げており、今後は住民側と事業者の対立が続く状態で工事が進む見込みだ。

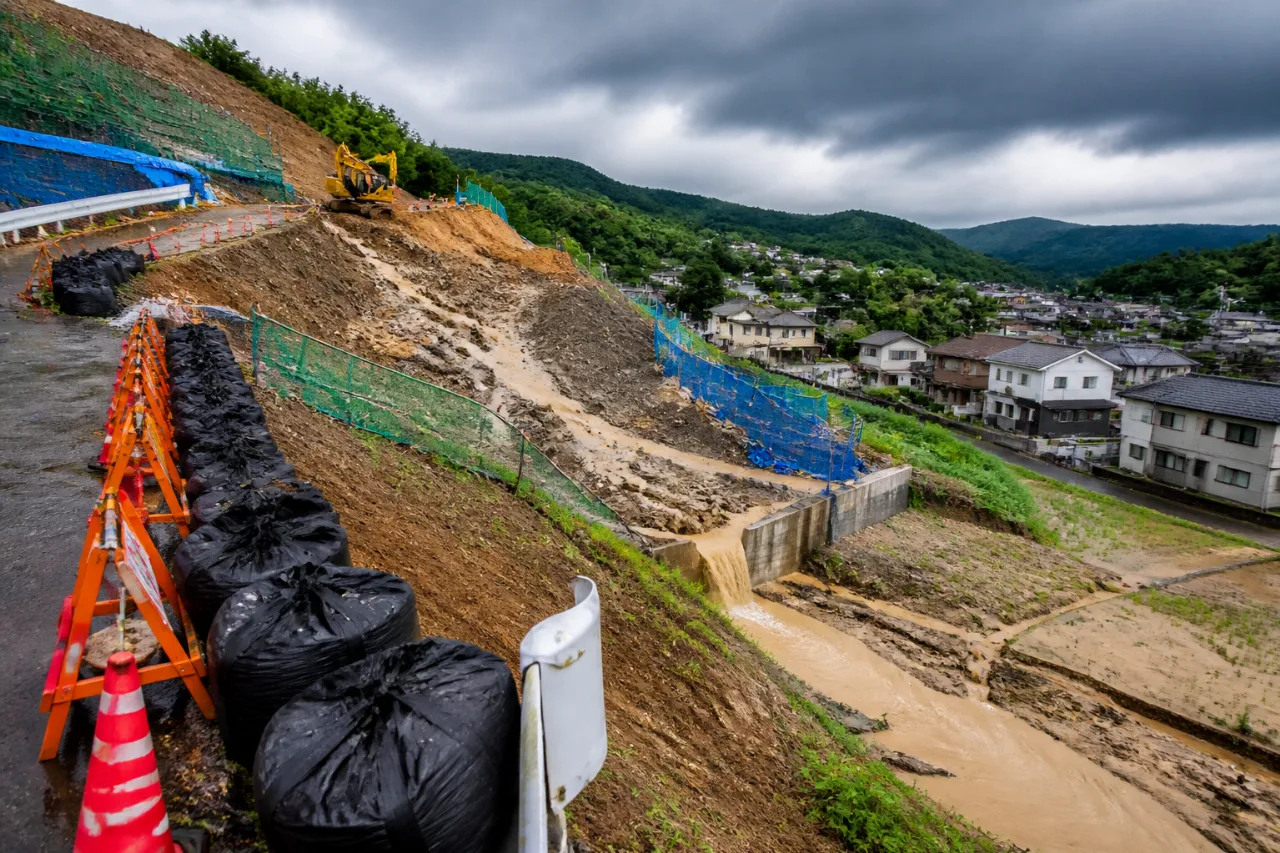

現地では複数回の土砂流出、下流住民の懸念強まる
造成地では、近年の大雨を契機にこれまでに4回の土砂流出が確認されている。土砂の流出は下流域の住民生活に直接的な影響を与えかねず、住民側は工事の停止と抜本的な対策の実施を求めている。県の公表資料によれば、開発地は標高255〜366メートルの中腹に広がり、開発面積は約48ヘクタール。計画されている発電出力は2万キロワット以上の大規模案件だ。
「大阪高裁判決は一般人も理解しやすい説得力のある判決」
山下知事は記者会見で、県が審査に用いていた降雨強度式が古いデータ(大正5年〜昭和55年)に基づいている点などを高裁が問題視したことを重く受け止めたと説明した。高裁は、10時間継続の降雨総量として147ミリに対応する調整池を想定すれば足りるという県の審査を批判し、観測所データから日降水量が147mmを超えた事例が49年間で5回あった点を挙げ、県の審査基準や運用に合理性を欠く部分があると指摘した。
争点の整理と住民への影響
本件の主要な争点は以下の通りだ。
- 県の林地開発許可審査に用いた降雨データと手法の妥当性
- 造成工事に伴う土砂流出が下流域に及ぼす安全・生活影響
- 裁判の結論に対する事業者と自治体、住民の立場の相違と今後の対応
地区住民にとって当面の懸念は、工事が係争中のまま継続されることでさらなる土砂災害や生活環境の悪化が生じる点だ。農地や水路、住宅近傍への影響、土砂による河川や下水系の機能低下など、実害が生じれば復旧・補償の問題も発生する。特に大雨や台風シーズンを迎える時期を控え、早急な安全対策の実施を求める声が強い。
行政と事業者の立場と今後の見通し
事業者である協栄ソーラーステーション合同会社は上告手続きに入り、「安全対策の観点からも近隣地区の皆さまを含むすべての関係者にとって最善の道は事業を完成し、発電施設の稼働を実施させること」として事業貫徹の姿勢を示している。一方、県は高裁判決の指摘を踏まえ、審査基準の見直しを含めて検討する姿勢を示しているが、上告しない決断により行政による許可取り消しの法的正当性が確定する方向に傾く可能性がある。
| 項目 | 数値・内容 |
|---|---|
| 開発面積 | 約48ヘクタール |
| 標高 | 255〜366メートル |
| 計画出力 | 2万kW以上 |
| 高裁が注目した雨量 | 147mm(24時間) |
| 過去49年で147mm超の回数 | 5回 |
住民に向けた実用的な情報
住民や土地利用者が注意すべき点は次の通りだ。
- 大雨時は河川や水路の様子を早めに確認し、異常があれば自治体に通報すること。
- 造成地周辺の崖崩れや地盤変動の兆候(亀裂、水たまりの増加、樹木の傾き)を日頃から点検すること。
- 県や市町が公表する避難情報や工事に関する公的発表を定期的に確認すること。
今回の判決と県の対応は、同種の開発案件における審査基準の在り方や、開発と地域住民の安全確保の優先度をめぐる議論にも波及する可能性がある。地域の安全を守る観点からは、事業者と自治体、住民の間で透明性の高い情報共有と、科学的なリスク評価に基づく具体的な対策が不可欠だ。
奈良県平群町の案件は、今後の法的手続きと現地での工事状況の双方を注視する必要がある。特に台風・集中豪雨のリスクが高まる時期に向けて、事業者による暫定的な土砂対策の実施と、自治体による第三者の専門評価の導入が求められている。
