福島第一2号機で大型ロボットの不具合判明
福島第一原子力発電所(以下、福島第一)2号機で予定されている燃料デブリの3回目の試験的取り出しに向け、投入を予定していた大型のロボットアームに不具合が見つかり、東京電力は当初見込んでいた2026年7月からの作業着手を断念した。問題はアームを動かすモーターの一部で、ブレーキが解除できない事象が生じ、アームが伸びない状態になっているという。

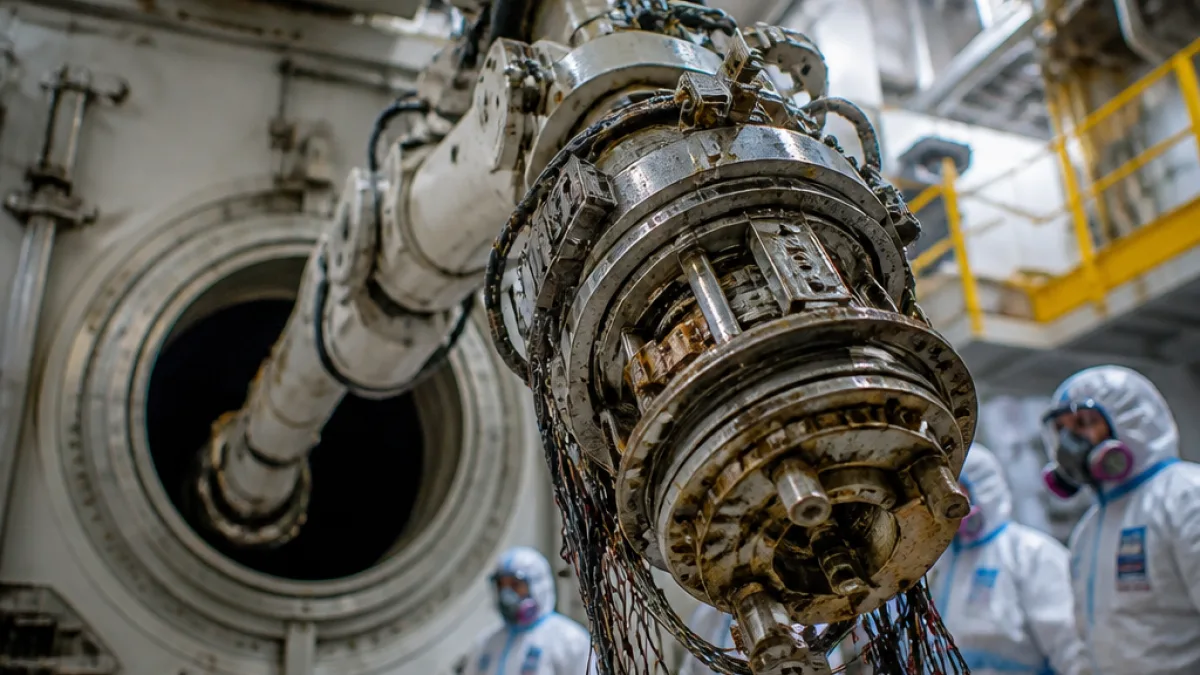

同ロボットは約78億円をかけて製作された大型機で、これまでにもケーブルの経年劣化による断線などの事象が報告されている。加えて、ロボットに搭載するカメラの耐放射線性がメーカー仕様を満たしていないことが判明し、実績のある機器に付け替える対応を行った経緯もある。こうした経過から、今回のモーター不具合については交換などの検討を進めるとしている。
これまでの経緯と今回の位置づけ
福島第一では、2011年の事故後13年8か月を経て2024年11月に2号機で初めて燃料デブリの採取に成功し、その後2025年4月に2回目の採取を行っている。これまでの2回は、配管など狭い場所を通ることができる「釣り竿型」のロボットを使用しており、ロボットアームを使って格納容器内に入るのは今回が初めて想定されていた。
3回目の試験的取り出しでは、ロボットアームの先端が格納容器に入るための弁を通過することが作業の“着手”と見なされ、その後に格納容器内の3Dデータ取得などを経て燃料デブリの採取に入る。着手から採取までには通常3〜4か月かかるとされているが、今回の不具合で工程の精査が必要となった。
東電の説明と対応方針
ロボットアームはしっかりと点検・調整運転を行ってから現場に投入したいので、今回こういう形で事前に分かってよかった。丁寧に確認しながら次に進めてまいりたい。(小野明・東京電力プレジデント)
東京電力は小野明・廃炉・汚染水対策の最高責任者の発言として、不具合が事前に判明したことを前向きに評価する一方、予定していた「夏頃の着手」という目標は引き続き掲げる姿勢を示している。ただし現時点で7月着手は断念し、詳細な工程見直しを行うとしている。
住民・地域への影響と留意点
- 作業の遅延は廃炉スケジュール全体に影響を及ぼす可能性があり、国と東京電力が掲げる2051年の廃炉完了目標に対する注視が続く。
- ロボットの不具合は安全確保の観点から重要であり、再発防止と外部への影響評価が求められる。現時点で報告されているのは機器の動作不具合で、放射性物質の新たな漏えい等に関する情報はない。
- 住民が日常生活で対応すべき特別な行動(避難指示や水・食物の制限など)は、報道段階では示されていないが、国・東電・自治体からの公式情報に注意する必要がある。
データで見る燃料デブリの現状
| 原子炉号機 | 推計残量 |
|---|---|
| 1号機 | 279t |
| 2号機 | 237t |
| 3号機 | 364t |
| 計 | 880t |
これまでの2回の試験的取り出しで採取された燃料デブリは合計約0.9gにとどまる。ロボットアームによる採取も数グラム程度を見込んでいる。
今回の不具合は、福島第一の廃炉作業が技術的な難度を伴うことを改めて示すものである。大型ロボットの投入は、格納容器内の実態把握と採取技術の検証という重要な段階に位置づけられており、機器の信頼性確保と現場での安全運用が最優先となる。地域の住民は、作業遅延が直ちに健康被害や生活上の制約をもたらすものではないことを理解しつつ、国や東京電力、自治体からの公式発表を注視する必要がある。
今後の焦点は、当該モーターの交換や点検作業の具体的な工程と、それによる着手時期の再設定、及び現場で想定されるリスク評価の公開である。東電は工程を精査するとしているため、住民や自治体は公表される情報を基に冷静に対応することが求められる。
(取材・文=山本 拓也、プレスリリースジェーピー福島)
