遠隔操作で立ち上がる道路パネル、10分で“壁”に
秋田市中心部、JR秋田駅周辺を東西に結ぶ「秋田中央道路トンネル」の出入口3カ所のうち、駅東側と中心商店街に接する2か所に、遠隔操作で立ち上がる可動式の止水壁が設けられることになった。県が大雨時の浸水対策として整備を進めているもので、パネルは道路の一部がスライドして立ち上がる構造。監視室のボタン操作で、現場作業員が向かわなくても約10分で遮水体が設置できる仕組みだ。
背景と目的——2023年の冠水被害を繰り返さないために
発端は2023年7月の豪雨災害。トンネル内ではポンプが水没して停止し、深さ最大で約5メートル、延長約500メートルにわたって冠水した。トンネルは約17日間の全面通行止めとなり、規制解除までに約3か月を要した。県はこうした甚大な被害を踏まえ、トンネルへの流入を抑える設備の導入を決めた。
設計と運用の特徴

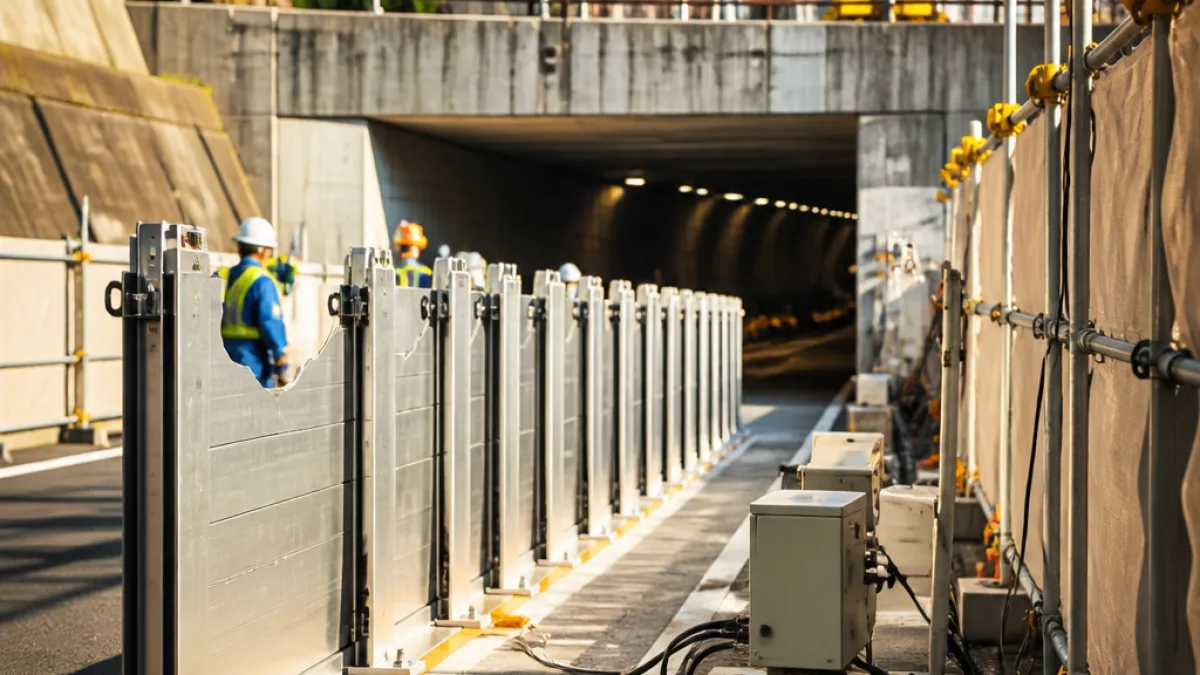

- 可動式の主設備は道路面が開いてスライドし、垂直に立ち上がるパネル構造。
- パネルが立ち上がった際に両側の固定式の壁と組み合わせ、トンネルへの水の侵入を防ぐ。
- 監視室から遠隔操作で展開でき、停電時には自家発電での稼働を想定。万一の場合は手動でも設置可能。
工事の進捗と交通規制
当初は今年7月20日までに完成し運用開始を予定していたが、現場で上下水道や電力などの配管が予期せず見つかり、設置者特定や移設調整が必要になったため、工期は9月30日まで延長された。事業費は3か所で約10億円とされる。
交通規制計画は次の通り示されている。元の予定どおり7月20日までは夜間通行止めとしたが、行事やお盆期間の関係で一時的に規制を解除している期間がある。具体的な区間・時間帯は県の告知に従う必要がある。
| 期間 | 規制内容 |
|---|---|
| ~7月20日(当初) | 夜間通行止め |
| ~8月17日 21:00(解除中) | 規制解除 |
| 8月17日 21:00~8月20日 6:00 | 全面通行止め |
| 8月20日 21:00~9月30日 6:00 | 平日夜間通行止め(再開) |
住民・事業者への影響と注意点
トンネルは秋田市の重要な幹線であり、夜間や連休期間の通行規制は通勤・物流、商店街の来客動向に影響を及ぼす可能性が高い。県は「将来にわたる安全性を確実に担保するため不可欠な工事」として理解を求めているが、短期的には以下の点で影響が生じる。
- 夜間通行止めに伴う迂回ルートの利用と所要時間の増加。
- 商店街や駅周辺の営業時間や配送時間帯の調整の必要性。
- 工事に伴う騒音・照明による生活環境の変化(主に夜間)。
実務的な留意事項と問い合わせ先
今回の延期理由は、現地で発見された上下水道や電力などの配管に起因する技術的調整であり、安全性を優先した判断だ。県は今後も現場の状況に応じて追加の交通規制を行う可能性があるとしており、通行予定のある住民や事業者は最新の県発表を確認する必要がある。
「トンネルは県民の皆様が日々利用する極めて重要な幹線道路。将来にわたる安全性を確実に担保するため不可欠な工事となっており、何とぞご理解いただきたい」——県秋田地域振興局 建設部長
問い合わせ先は県秋田地域振興局建設部(工事担当)だが、具体的な窓口・電話番号は県の公式発表で確認されたい。工事に伴う通行止め情報や迂回路の案内も随時更新される見込みだ。
評価と今後の課題
遠隔操作で短時間に遮水できる可動式止水壁の導入は、二次災害リスクの低減と迅速な対応という点で有効性が期待される。一方で、設置・運用に関わる配管や地下埋設物の把握不足が工期延長を招いた点は、都市部でのインフラ更新における共通の課題を示している。
将来的には、トンネル全体と周辺の排水能力の抜本的な見直し、早期警戒システムとの連携、地域住民への周知強化が求められる。今回の整備が実効性を持つためには、工事後の試験運用や想定外事態への対応手順の周知徹底が不可欠だ。
