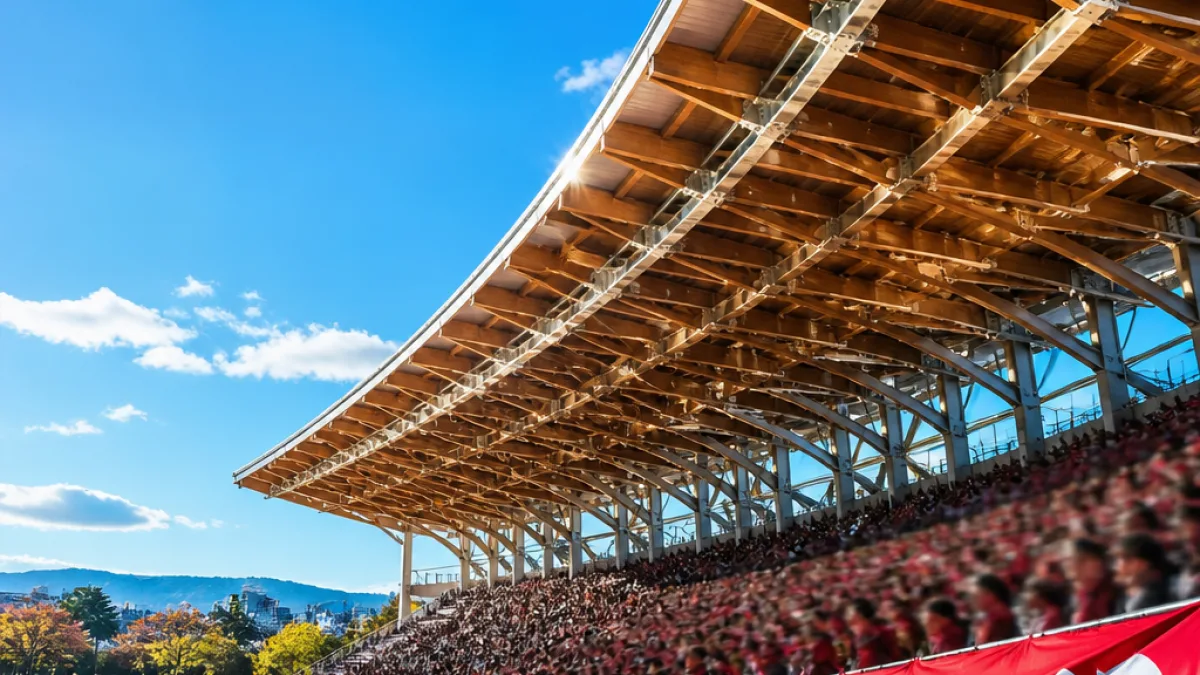

全面復旧で収容人数回復、10月に利用再開
金沢市が所有する金沢ゴーゴーカレースタジアムのバックスタンド屋根の修復工事が完了に向かい、10月12日に全面的な利用再開を見込んでいることが明らかになった。屋根の補修と接合部の補強により、風に対する強度は従来の2倍に引き上げられ、これによりスタジアムの収容人数は本来の約1万人に戻る予定だ。
昨年12月の強風ではバックスタンドの屋根材216枚のうち9枚が落下、約60枚が剥がれるなど被害が拡大し、バックスタンドの約9割に及ぶ傷みが生じた。屋根自体は風速32メートルに耐える設計だったが、想定を上回る突風が発生したことが被害拡大の一因とみられている。
復旧内容と費用
復旧工事では、新しい屋根材の設置に加え、金具を用いた接合部の補強を実施。これにより屋根全体の耐風性能を高めたという。復旧と補強を合わせた費用は約2億円に上る。
- 屋根材枚数:216枚(うち9枚落下、約60枚剥がれ)
- 耐風設計値:風速32メートルに耐える構造
- 復旧費用:約2億円(復旧と補強を含む)
金沢市は再開に合わせ、10月12日に市主催のイベント「金沢スポーツパークフェスタ」を開催する予定で、スタジアムの全面復旧を地域で発信する方針だ。
復旧がもたらす影響と懸念点
スタジアムの全面復旧は、ツエーゲン金沢のホーム戦にとって重要な追い風になる。公式戦のホーム初戦は10月17日の奈良クラブ戦と決まっており、満員の観客を想定できることでクラブ側は観客動員と収入の回復を期待している。
バックスタンドの利用禁止期間中は収容人数が半減し、約5千人に制限された。ツエーゲン金沢の説明によれば、今年2〜6月のリーグ戦での1試合平均来場者数は4,438人で、昨季の平均(5,564人)を1,126人下回った。特に北陸ダービーなど集客が見込まれる試合での影響が顕著で、仮に昨年と同水準の来場があったとした試算ではチケット収入で約1,267万円の減収が生じたとしている。
市とクラブの両者にとって当面の課題は、復旧後にいかに安全と安心を周知し、観客を呼び戻すかという点だ。屋根の強度向上という技術的対策は施されたが、突発的な気象事象への備えや観客誘導、避難計画の周知など運営面での対策も重要になる。
住民と周辺事業者への具体的効果
収容人数の回復は、スポーツ観戦需要を通じた周辺経済の回復にもつながる。満員に近い観客動員が戻れば、スタジアム周辺の飲食店や小売店、交通事業者にとって需要回復が期待される。クラブが掲げるJ2昇格の動きに合わせ、地元経済への波及効果は無視できない。
一方で、復旧工事に伴う費用負担や、将来的な維持管理計画については地元自治体の財政面で注視されるべき点だ。市民に対しては、再発防止のための技術的根拠と運営面の改善点を丁寧に説明することが求められる。
「スタジアムの復活を受け、多くのサポーターを呼び込むように努めたい」とチーム担当者は述べている。
今後の運用では、気象情報のリアルタイム監視や観客への周知体制、悪天候時の対応プロトコルの明確化が市とクラブ双方の責務となる。安全性に関する信頼を早期に回復できるかどうかが、観客動員の本格回復のカギになるだろう。
今回の復旧は技術的な補強とともに、地域にとってイベント開催の“受け皿”が戻ることを意味する。10月の再開を前に、住民や事業者、観客に対する運営情報の周知と、安定したイベント開催に向けた取り組みが重要だ。
| 項目 | 数値・状況 |
|---|---|
| 屋根材枚数 | 216枚(被害:9枚落下、約60枚剥がれ) |
| 耐風設計 | 風速32メートルに耐える構造 |
| 復旧費用 | 約2億円 |
| 復旧後収容人数 | 約1万人(本来の規模) |
| 期間中の制限収容人数 | 約5千人(半減) |
金沢市とクラブは再開に向け、具体的な試合運営や観客への案内をこれから詰めることになる。住民はイベント情報や交通規制、チケット販売情報などを市やクラブの公式発表で随時確認するとよい。運営側には、安全性の説明責任を果たしつつ、地域経済の回復につながる円滑な試合運営が求められる。
