天守台の下に長さ35mの杭を設置

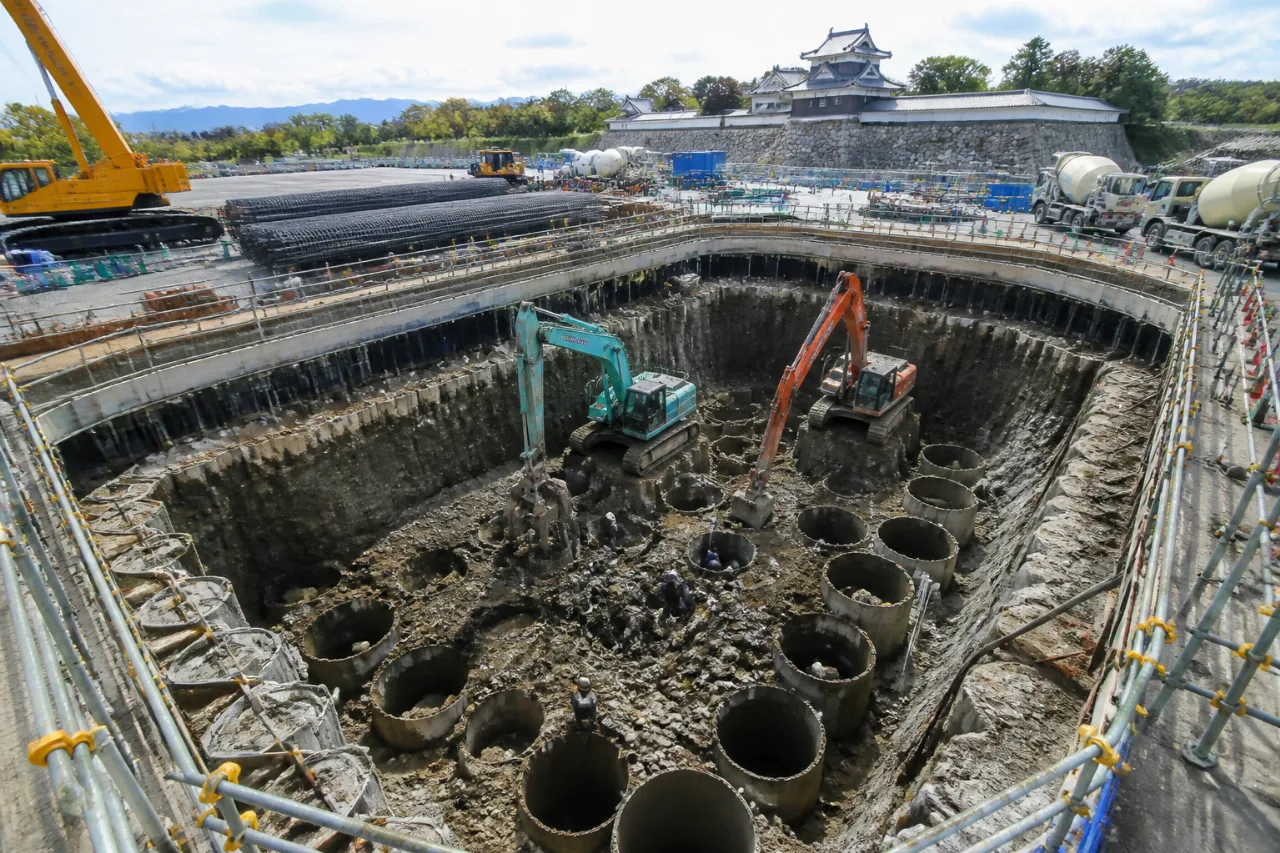

弘前城の大規模保存修理(報道では“世紀の大改修”と呼ばれる)において、天守が元の位置に戻された後も地震に耐え得るように行われているのが天守台の基礎補強工事です。施工は天守台内部に直径約2m、深さ30m超の穴を掘削し、長さ35mの鉄筋コンクリート製杭を4本打ち込む方式で進められています。
報道によれば、ある日の作業ではミキサー車23台分、約220トンのコンクリートが最後の1本に流し込まれ、工事の進捗は約7割に達しています。
想定外の「巨礫層」出現で手作業による掘削に
工事は発掘調査を伴いながら人力での掘り下げを続けてきましたが、2025年11月に約11.8mの深さで、砂中に直径約50cm程度の石の塊が広がる「巨礫層(きょれきそう)」が見つかりました。この層への対応のため、作業員が潜って石を1つずつ取り除くなど、予定外の手間が生じ、工期に影響を与えています。
「史跡としても、当時の形がほぼそのままで残っているという貴重な史跡なので、維持していくために行った工事ということになります。いい状態で後世につなげられるように、確実な作業で進めていきたいと考えています」
この発言は弘前市公園緑地課の担当者によるもので、史跡保全と工事の慎重な進行を優先する姿勢を示しています。
地域への影響と今後の予定
今回の補強工事は、天守本体の改修や周辺整備を含む一連の工程の一部です。完了予定は当初の2026年8月でしたが、巨礫層への対応が必要になったため2026年11月に変更されています。天守のお披露目を含む一連の公開再開は2033年度の見込みとされています。
地元への影響は多面的です。工事の延長は現地で働く施工関係者の稼働や資材調達に影響を及ぼす一方、保存状態を確実にすることで長期的には観光振興や文化資源の維持につながります。また、地震に備えた耐震性の向上は来訪者と周辺住民の安全確保にも直結します。
- 安全性:長尺杭による補強で天守台の耐震性能向上が期待される。
- 工期:巨礫層の除去で当初計画から数か月の延長。
- 文化財保全:発掘調査と並行して行うため、史跡としての価値を損なわない配慮が継続。
工事の現場で見える課題と対応
深さ10mを超える現場での作業は、発掘と補強を同時に進める難しさを伴います。資料によれば、工事は人力による掘削を継続してきたため、労力と時間を要してきました。今回のように予期せぬ地質構成が現れると、工事計画の見直しや追加の技術的検討、作業員の安全確保策の強化が必要になります。
行政側は史跡の原形をできるだけ保ちながら作業を進める方針を明示しており、技術的な丁寧さと安全確保を優先するために工期の柔軟な運用を選択した形です。
| 項目 | 状況・数値 |
|---|---|
| 流し込まれたコンクリート量 | 約220トン(ミキサー車23台分) |
| 杭の長さ・本数 | 長さ35mの杭を4本設置予定 |
| 発見された巨礫層の深さ | 約11.8m |
| 工事進捗 | 約7割(報道時点) |
| 工期変更 | 完了予定を2026年8月→2026年11月へ変更 |
今後は、史跡の保存担当と施工業者が連携し、出土状況に応じた対応を続けることになります。市は作業の進ちょくや追加調査の結果を適宜公表していくと見られます。
住民・観光関係者への実用的な情報
観光や地域産業にとって弘前城の公開は重要ですが、今回の工期延長により一部の関連スケジュールに調整が生じる可能性があります。短中期的には工事車両の出入りや一部区域での通行制限、騒音・粉塵対策などが継続するため、周辺住民や来訪者は市や現場の告知に注意してください。市の公表情報や現地案内表示に従うことが安全確保につながります。
弘前市は史跡としての価値を守りつつ、確実な作業で後世へつなぐことを強調しています。工事完了後に備え、地域では公開再開に向けた受け入れ準備や観光振興策の検討が進むと予想されます。
